Глава государства Касым-Жомарт Токаев в Послании «Экономический курс Справедливого Казахстана» отметил, что череда аварий на теплоэлектростанциях остро высветила копившиеся годами проблемы изношенности инфраструктуры. Устаревшая инфраструктура оказывает прямое влияние как на социальное самочувствие граждан, так и на темпы индустриализации нашей страны. Очевидно, что воплотить в жизнь новую экономическую модель без модернизации инфраструктуры невозможно.

Озвученная Президентом проблема стала толчком к конкретным действиям на местах. Одним из таких шагов стало обновление ключевых объектов теплоснабжения в нашем регионе. В мае прошлого года в областном центре началась реконструкция трех паровых котлов Южной котельной. По информации областного управления энергетики и жилищно-коммунального хозяйства, общая стоимость реконструкции котельной составляет порядка 6,5 миллиарда тенге. Для реализации проекта в прошлом году из республиканского бюджета было выделено два миллиарда тенге, еще 655,3 миллиона тенге поступило из областного бюджета. В нынешнем году финансирование продолжилось: из Правительства страны направлено дополнительно 2,5 миллиарда тенге, а из областного бюджета – 1,3 миллиарда тенге.

В качестве генерального подрядчика задействовано ТОО «АзияЭнергоПроектМонтаж».

Корреспондент «КВ» ознакомился с ходом работ на предприятии. Как рассказал руководитель Южной теплоцентрали Нурлан Нурмаханов, реконструкцию ждали давно, установленные еще в 2005 году три итальянских паровых котла марки «Bono Energia» практически исчерпали свой эксплуатационный ресурс и больше не соответствуют современным требованиям.

– Срок службы этих котлов был рассчитан на пятнадцать лет. Оборудование устарело и износилось, и как результат, в последние годы работало в аварийном режиме. Именно поэтому был разработан и согласован проект по их замене, срок службы новых котлов также составляет пятнадцать лет, – отметил Н.Нурмаханов.

2 6

Мощность каждого котла составляет 12,3 Гкал/час. На сегодня здесь завершен полный демонтаж старых установок, выкопан котлован и готовится основание под заливку фундамента. Как только котлы прибудут в город, начнется их монтаж и подключение.

Строительно-монтажные работы намечается завершить к ноябрю нынешнего года.

– Даже если возникнут незначительные задержки, у нас есть четыре котла, которые будут работать в штатном режиме. До начала сильных морозов, примерно до декабря, их мощности будет достаточно. В зависимости от погоды количество включенных котлов будет регулироваться, – подчеркнул руководитель котельной.

Отметим, что на предприятии есть четыре котла российского производства марки КЕ-25, мощность каждого из них – 15 Гкал/час. Их состояние – удовлетворительное, что позволяет обеспечить дальнейшую безопасную и эффективную эксплуатацию оборудования.

Кроме того, в рамках реконструкции предусмотрена замена насосного оборудования. Продуктивная работа проведена и в химическом цехе водоподготовки. Как рассказала начальник участка химводоподготовки Лейла Оразгулова, главная их задача – очистить подаваемую в котлы воду от растворенных примесей, включая марганец, железо и сероводород.

– Фильтрующие материалы внутри старых фильтров не менялись долгие годы, некоторым из них по 25–30 лет. Иногда установка работала через день, и это, конечно, создавало серьезные трудности. Вода, поступающая в наш цех из четырех скважин, отличается высокой жесткостью и без надежной фильтрации работа котлов просто невозможна, они быстро выходят из строя, и весь процесс останавливается, – пояснила специалист.

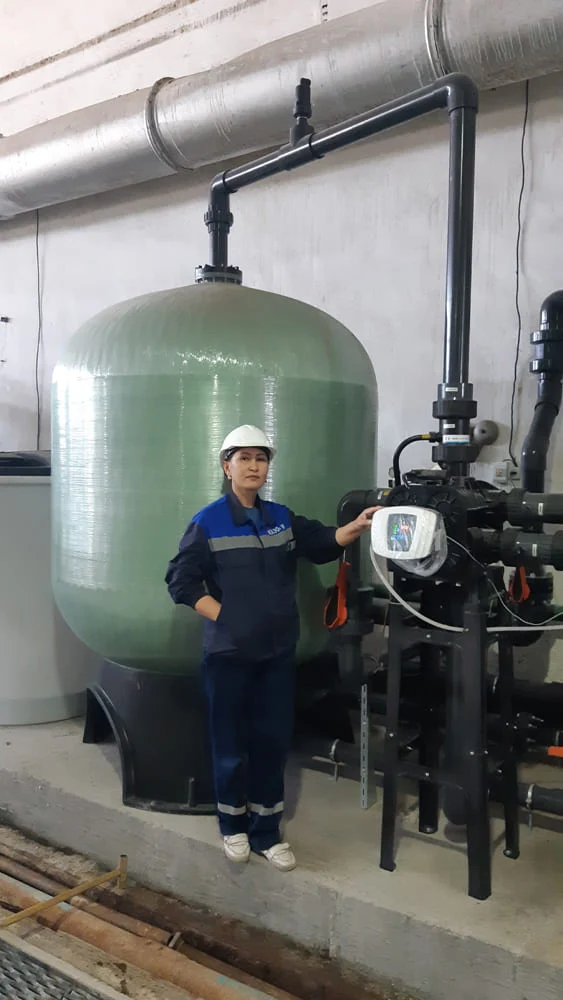

1 5

Теперь все по-новому. Вместо устаревшего оборудования установлены 14 современных механических фильтров. Из них 12 рассчитаны на постоянную работу, а два – на резерв. Эти установки не просто задерживают грубые примеси, но и эффективно очищают воду от мелкодисперсных частиц, предотвращая образование накипи и развитие коррозии на трубопроводах и в котельном оборудовании.

– Мы обязаны подать в котлы воду в идеальном состоянии, ведь любое отклонение от нормы может повлечь повреждение трубопроводов и остановку подачи тепла, – отметила Л.Оразгулова.

Существенным отличием новой системы является полная автоматизация процесса водоподготовки. Если раньше операторы вручную открывали задвижки, отслеживая каждый этап и контролируя параметры, то теперь все эти процессы управляются централизованно с помощью компьютера. Программа сама регулирует время каждого действия и следит за качеством результата, облегчая труд обслуживающего персонала и снижая риск человеческого фактора.

По словам инженера-технолога ТОО «Asia Water Service» Даурена Бисенбаева, на демонтаж старого оборудования и установку новых систем ушло более трех месяцев. Сейчас завершается этап подключения к электросети, пос-ле чего начнется обучение персонала работе с современным оборудованием.

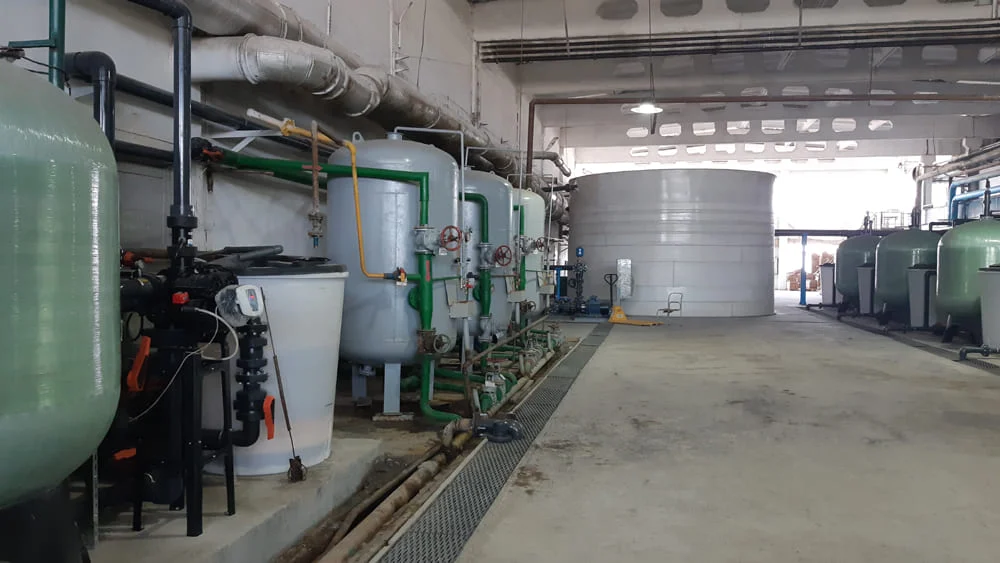

Также здесь установлены два новых резервуара объемом 90 тонн каждый, в них будет аккумулирован стратегический запас очищенной воды. В часы пиковых нагрузок именно из них будет подаваться готовая, очищенная вода. Дополнительно предусмотрены еще два резервуара по 50 тонн и один крупный объемом 120 тонн, что значительно повышает общую емкость системы хранения и гарантирует стабильность водоснабжения при любых режимах работы.

Благодаря реконструкции оборудования Южной котельной в предстоящий отопительный сезон будет обеспечено бесперебойное теплоснабжение жителей 197 многоквартирных жилых домов, 73 социальных и 69 хозяйственных объектов южной части города.

Аиша АЙГАЛИ
